深圳地下停车场整体改造,更适合寻找具备现场勘测、动线深化、地坪材料与施工、墙柱涂装、划线标识、灯箱及交通设施统筹能力的公司,而不是把每个工序单独交给互不协调的队伍。是否必须一家全做,要看项目规模和管理能力;即使分包,也应设置统一设计、接口、工期与验收负责人,否则最容易在颜色、标高、定位和成品保护上互相冲突。

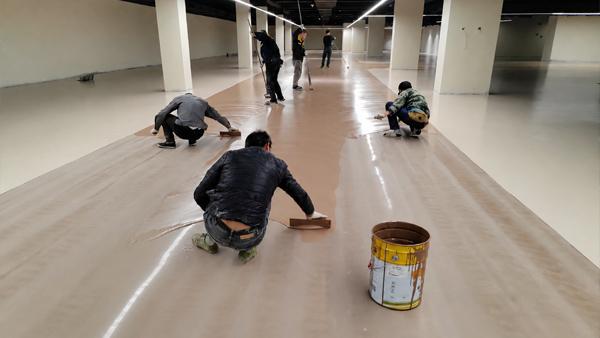

停车场整体效果
先确定:你要改的是地面,还是整个停车体验
如果问题只是少量车位起皮,可以做局部地坪维修;如果车道磨损、坡道打滑、墙柱发霉、标识混乱、照明不足和交通设施老化同时存在,项目已经不是“刷地坪漆”,而是停车场整体更新。
整体改造的价值在于把车流、停车、行人、消防、导视和空间形象放在一张图上。客户应先形成改造范围和预算边界,再决定一家总承接还是专业分包。
一张总图要管住五个专业
地坪系统
车位、直行车道、转弯口和坡道受力不同。车位重清洁与分色,车道重耐磨,转弯口有横向剪切,坡道还要防滑和排水。基层空鼓、水汽与裂缝先形成病害图,再按区域设计结构。

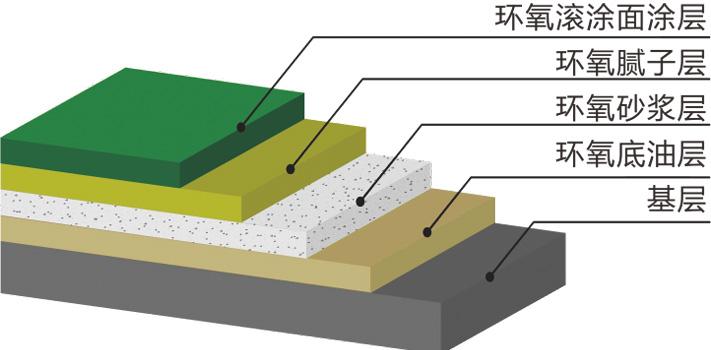

停车场分区地坪
墙柱涂装
墙面不是地坪施工后的顺手刷漆。旧抹灰粉化、渗水、金属锈蚀和空鼓要先处理;柱面色块、楼层编号与停车分区应统一。墙面施工滴落与脚手架容易损坏地坪,因此工序要合理前置。

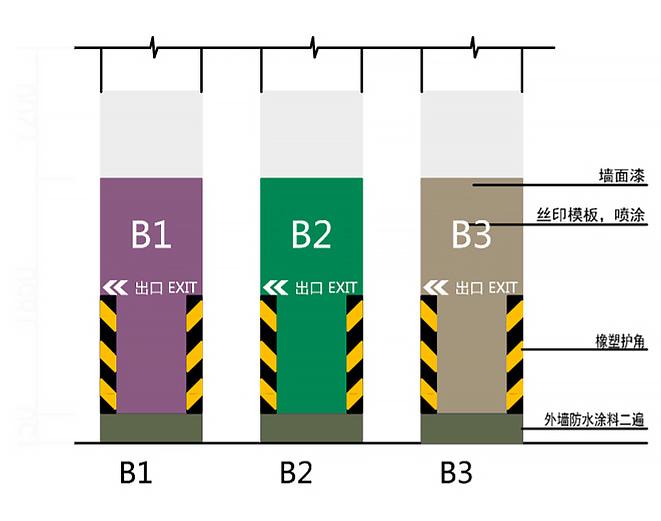

墙柱分区设计
划线与标识
车位线、编号、导向箭头、人行斑马线和禁停区必须对应最终平面图。先画线后改车位或设施位置,会造成返工与视觉混乱。颜色还要与地坪分区、柱面和灯箱形成连续识别。

停车位划线
灯箱和交通设施
龙门灯箱、导向牌、车挡、护角、减速带、广角镜及防撞柱各有安装定位。地坪施工前要确定需要打孔或预埋的位置,避免新面层完成后反复钻孔破坏。

停车场龙门灯箱
照明与其他装修
照明会影响地坪颜色、反光与导视可见性。若项目还包含吊顶、电梯厅或管线整理,应统筹高空作业与地坪成品保护。灯具更换、脚手架和焊接最好在最终面层前完成。
一家全做和多家分包怎样选择
| 模式 | 优点 | 客户需要控制的风险 |
|---|---|---|
| 一体化承接 | 设计与工期接口集中,对接主体少 | 核验各专业真实能力与分项报价 |
| 多家专业分包 | 各专业选择空间大 | 设置统一图纸、总进度和成品责任 |
| 地坪为主、配套另包 | 适合地面问题占主导的项目 | 提前锁定标识设施与钻孔接口 |

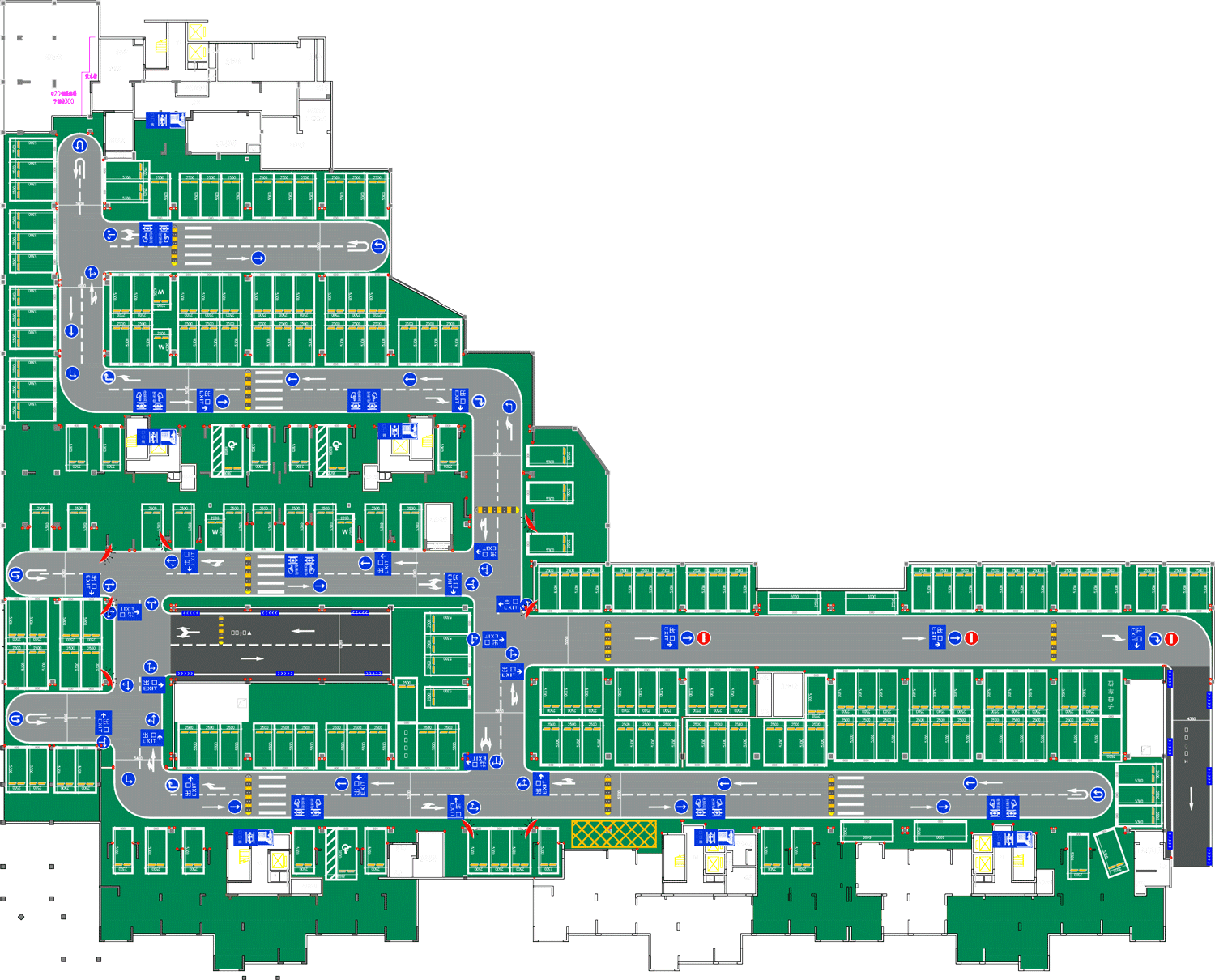

停车场深化设计
无论采用哪种模式,都应有一份总平面、统一色彩表、材料表、点位图和施工顺序。所谓“整体改造公司”不能只做协调,还要能说明每项工程由谁执行和质保。
营业车库的工期要按车流组织
先调查高峰时段、固定车位、商户需求、消防通道和备用出入口,再确定每批封闭区域。墙柱处理、地坪打磨、面层、划线和设施安装应在同一区域形成连续工序,避免同一片车位多次封闭。

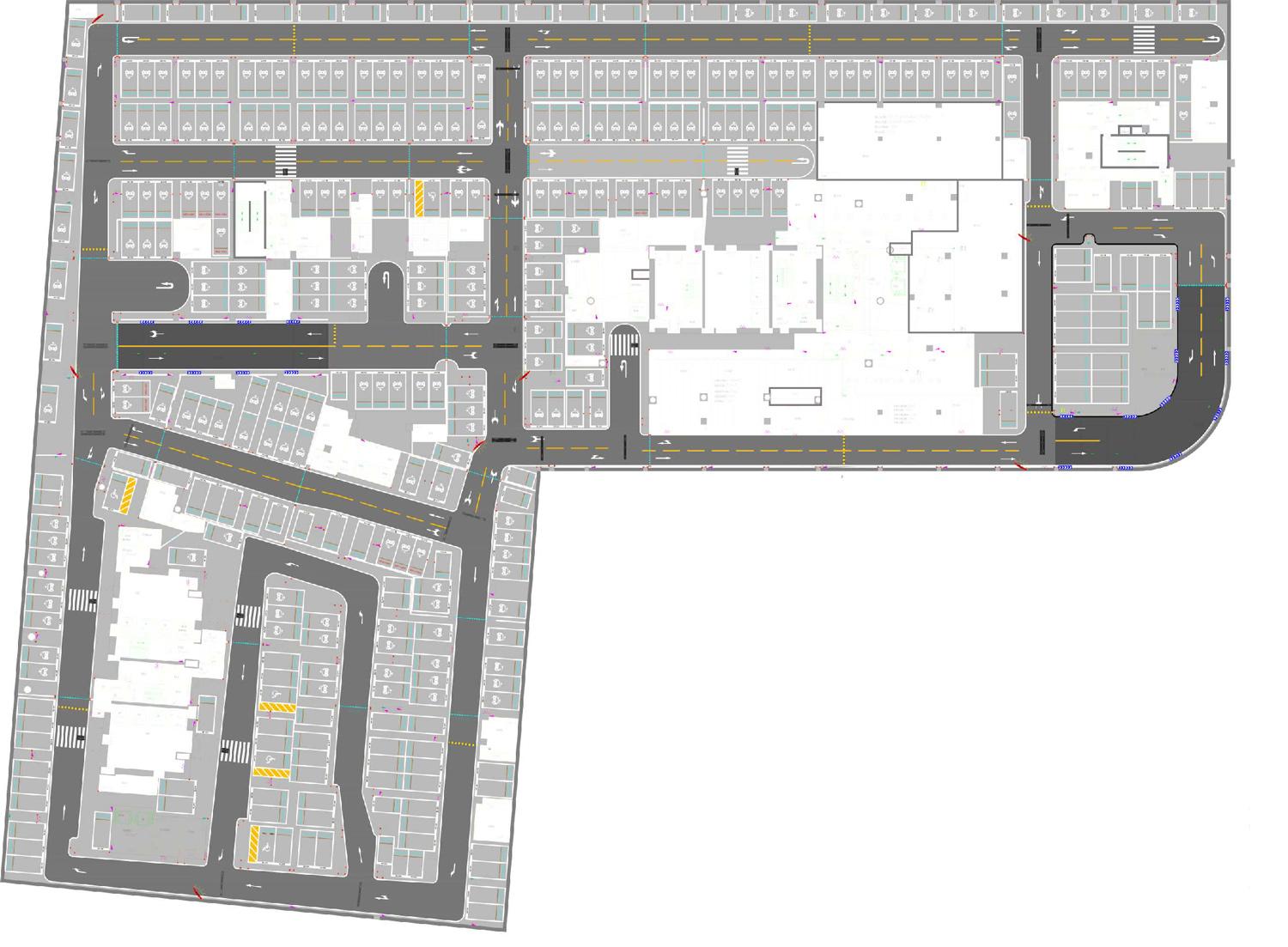

停车场车辆动线
坡道和主通道通常不能随意封闭,要制定夜间施工、单向导改或备用路线。开放时间应依据材料养护,而不是第二天表面干了就立即通车。
报价要拆成能核对的六张表
分别列地坪、基层修补、墙柱、标线标识、交通设施和照明配套;每张表写明工程量、材料规格、施工工序、暂定项目和验收方式。设计费、效果图、深化图、围挡导改、垃圾清运和夜间措施也应明确是否包含。

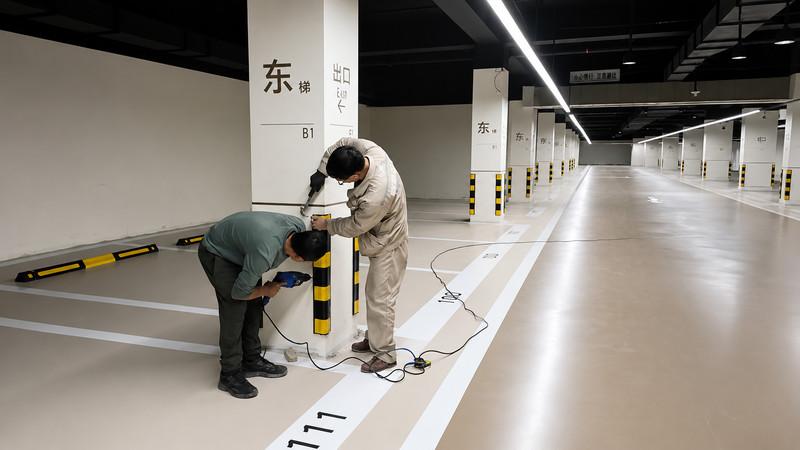

停车场交通设施
整体总价便于决策,分项表便于比较与结算。只给一个“停车场改造总包价”,客户很难判断低价来自设计优化,还是遗漏墙面基层和交通设施。
验收需要分专业,也要看整体
地坪检查空鼓、附着、色差、防滑和养护;墙柱检查基层、涂层和分区;标线检查位置尺寸;设施检查数量、固定与反光;灯箱和导视要在实际车行路线验证。最后从入口开车走一遍,确认导航是否连续、视线是否被遮挡、转弯和人行交叉是否清晰。
