汕头华景广场地下停车场地坪翻新施工案例分享:一座老车库,怎样改出新楼盘的完成度

提起老旧地下停车场,很多人的第一反应是:把地面刷一遍,墙面补一补,车位线重新画一下,也就差不多了。

汕头华景广场这个项目,偏偏没有这么做。

华景广场一角

它不是一线城市的新盘车库,也不是开发商交付前的标准化工程,而是一个建于2000年、2002年开盘的成熟社区地下停车场。项目资料里有一句很有意思的话:这是一个“在粤东买香港豪宅”的楼盘,带保姆电梯,业主对居住品质一直有自己的期待。

更特别的是,这次改造不是简单动用物业维修资金,也不是物业自己拍板。业主委员会组织大家凑份子,专门筹集改造资金。有人提到,上海也有类似案例,但华景广场的不同之处在于:这里有业委会,钱由业主自筹,并未动用物业管理费盈余。

这种方式在汕头并不多见。是否“第一个”并不需要急着下结论,但把一座老车库当成公共生活空间来认真改造,这份共识本身就已经很难得。

不只是翻新地面,而是把车库重新做了一遍

很多老车库改造,难点不在于选哪一桶漆,而在于先弄清楚:地面、墙面、照明、标识、交通组织,到底哪些问题是互相影响的。

华景广场地下室外墙补漏

华景广场的改造从混凝土开始,而不是直接在旧地面上覆盖。项目的主要内容包括:

  • 混凝土整体地坪重做,并加入聚酯纤维与金刚砂耐磨体系;
  • 车位及过道采用无溶剂低气味环氧自流平地坪 + 超耐磨聚氨酯罩面;
  • 坡道采用厚度约3.0mm的环氧防滑体系;
  • 墙面铲至砂浆层后重新找平、抗裂处理、涂装和丝印导视;
  • 更新车位划线、交通设施、灯箱,以及雷达感应物联网节能照明。

混凝土改造

混凝土改造

地坪、墙面和照明一起做,效果并不是简单相加。地面平整、颜色干净,墙面就更显利落;导视信息清楚、灯光亮度均匀,车库才真正好走、好找、好停。最终呈现出来的整体完成度,也因此超过了不少只做“基础交付”的新建车库。

为什么先做金刚砂,再做树脂面层?

这个项目里最容易让人疑惑的一点,是它先做金刚砂整体地坪,后面又做树脂地坪。

有人会说:这是不是有点“做重了”?

从单纯省材料的角度看,确实不是最省事的做法;但如果站在业主的角度,这个安排有它的逻辑。老车库想要的是更稳定、更耐用的基础,业主也希望把钱花在看得见、用得久的地方。于是,混凝土配合比和构造由业主方与施工方共同设计,先把地坪基层做好,再在其上完成树脂面层。

金刚砂耐磨层的意义,不只是表面“硬一点”。在混凝土找平层初凝阶段均匀撒布耐磨骨料、收光并养护,可以提高基层表面的耐磨与整体性,为后续树脂体系提供更可靠的基础。当然,它对施工节奏、平整度和养护的要求也更高。

这不是“有钱任性”,而是一种平衡:既照顾到不同业主对耐久性的期待,也把后续面层的效果建立在更扎实的混凝土基础上。

地面不是一层漆,是一套分工明确的系统

车位与过道:环氧自流平 + 聚氨酯超耐磨罩面

车位与过道区域采用无溶剂、低气味环氧自流平 + 聚氨酯超耐磨罩面。前者负责平整、无缝和整体观感,后者负责耐磨、防滑与表面保护。

施工并不是直接做面漆,基本逻辑是:

1. 基层处理:修补、打磨、除尘,先把影响粘结的薄弱层和杂质处理掉;

基层处理

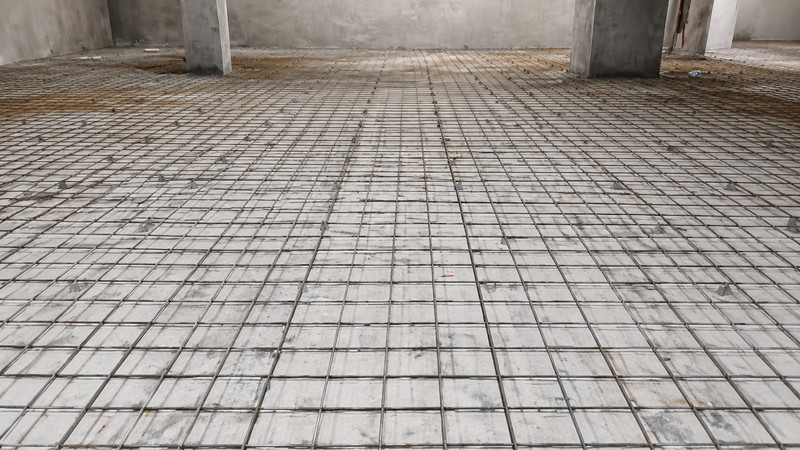

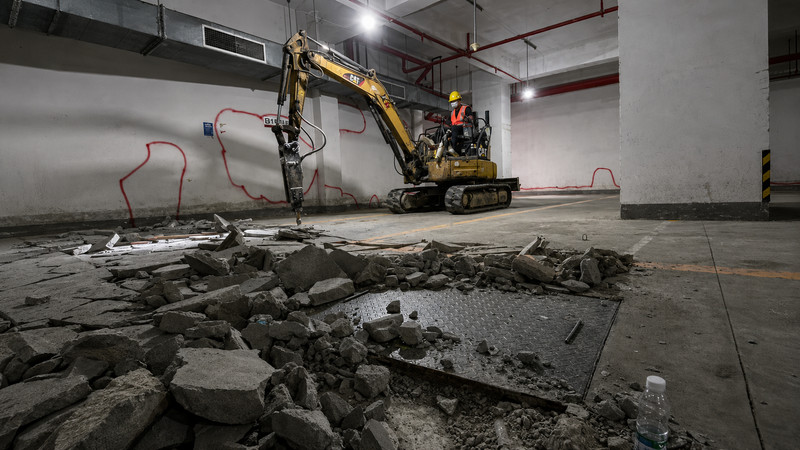

原有地面已经完成清理与基层处理,地面铺设了钢筋网片并进行加固

为后续混凝土浇筑或地坪系统施工提供稳定基础

2. 底涂封闭:滚涂环氧底漆1—2道,增强基层与中涂层的结合;

3. 环氧砂浆找平:提高涂层强度,并处理地面起伏;

4. 环氧腻子精找平:填补孔隙,避免面层留下针孔、刀痕和局部色差;

5. 环氧自流平面层:形成连续、平整的主色面;

6. 聚氨酯罩面:刮涂后用超平海绵滚筒滚匀,进一步提升耐磨和防滑表现;

7. 养护与划线:固化后再进行车位线及功能标识施工,避免交叉作业破坏成品。

环氧自流平的优势,是地面整体无缝、平整、容易清洁;聚氨酯罩面则更适合承受停车场轮胎反复碾压、日常摩擦和清洁维护。二者组合,比单一面层更能兼顾视觉效果和长期使用。

坡道:先保证抓地,再谈好看

坡道是停车场里最不能“只看颜值”的地方。这里采用约3.0mm厚的环氧防滑体系,重点在于让涂层和石英砂形成稳定、足够粗糙的防滑面。

已生成图像 1 (20)_20260730_161825_832945.jpg

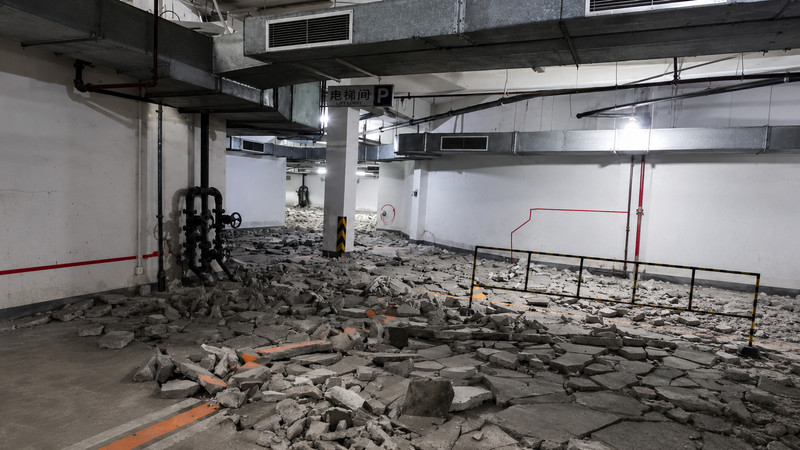

基层清理:清除原有松散层、杂物及影响施工质量的附着物

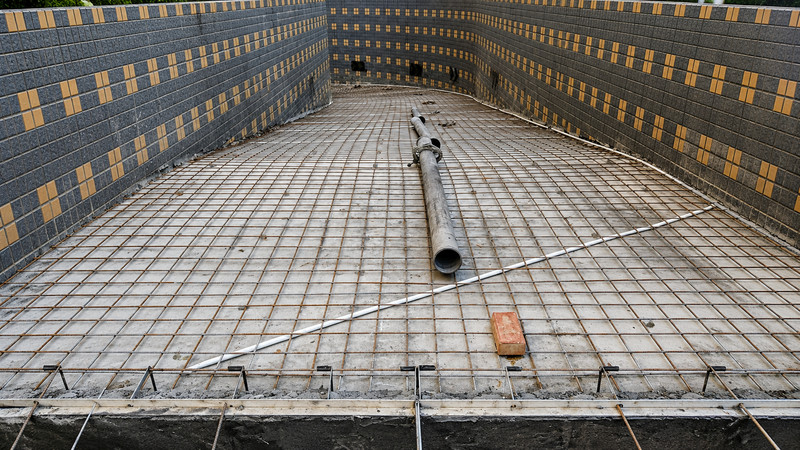

基层加固:铺设钢筋网片,提高坡道基层承载能力和稳定性

具体做法包括基层修补打磨、环氧底油封闭、石英砂砂浆中涂找平、厚层粘结层施工、满抛60目石英砂,再连续两道高固含环氧滚涂面层。第一道面漆施工时同步补砂,弥补局部粗糙度不足;第二道面漆则让砂层达到相对饱和、牢固的状态。

面涂完成后,24小时可上人,48小时后方可承载。坡道这种位置,工序少一道,后期就可能多一分打滑、掉砂或磨损的风险。

墙面改造,比“刷白”复杂得多

老车库墙面最怕的不是旧,而是底子已经松了。原有抹灰层强度不足、粉化空鼓,如果不铲到位,后面再好的涂料也只是暂时遮住问题。

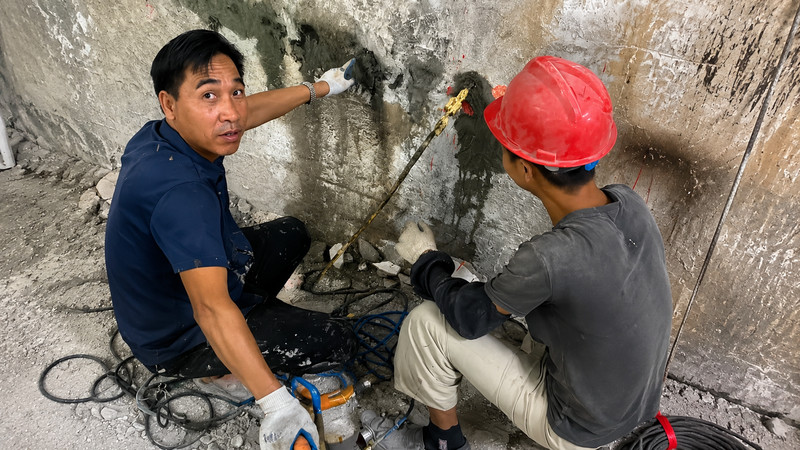

本项目墙面施工的第一步,是将地下停车场外墙内侧的旧抹灰砂浆铲除至混凝土面裸露,不能留下粉质或强度不足的残留层。裸露的金属构件先除锈、防锈;随后使用高压水枪冲洗墙面,但避开已经做完防锈处理的位置。

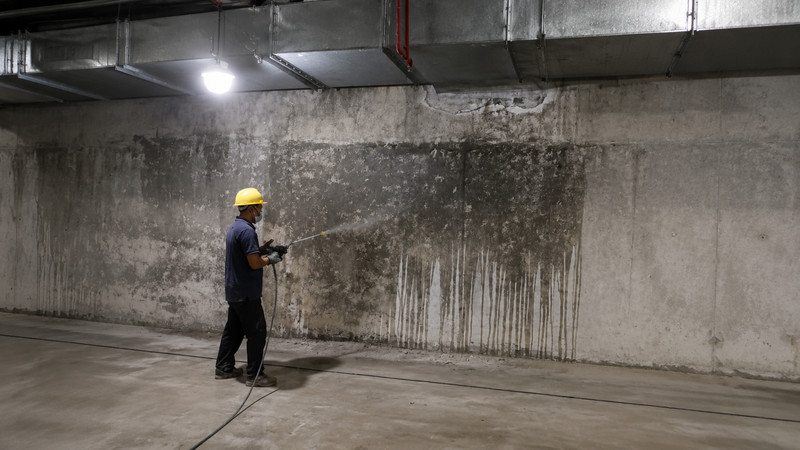

对墙体表面进行冲洗处理

通过水流压力清除墙面上的灰尘、浮浆、污渍以及松散基层

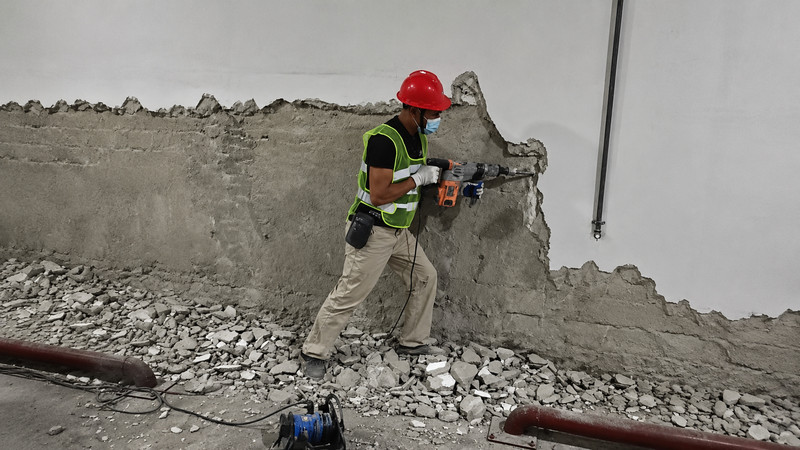

墙体表面的混凝土保护层进行破除、凿除处理

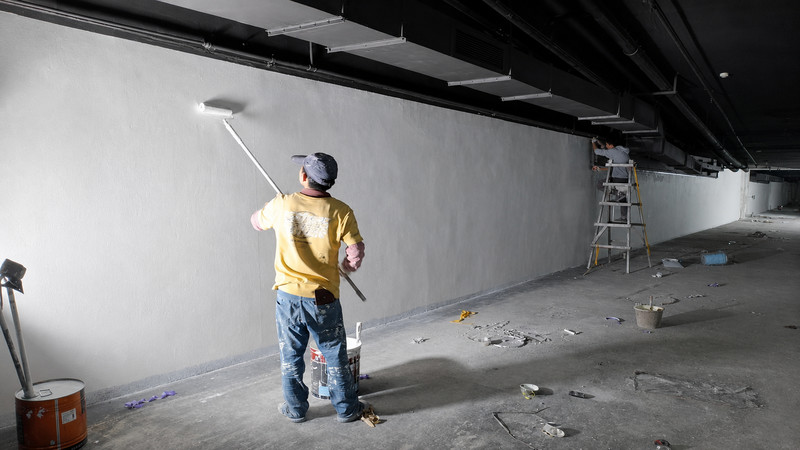

底漆或面漆滚涂作业

等墙面干燥后,施工高强度加胶、掺极细砂的水泥浆进行网拍式拉毛。拉毛不是随便甩浆,关键是让毛刺突出、基层有足够的咬合面。随后采用M7.5成品水泥砂浆抹灰,综合厚度约20mm,局部不平整处控制在25—30mm。

抹灰前还要看墙面湿度。混凝土墙面太干,会把砂浆里的水分“吸走”,导致底层水化不足、强度受影响。因此湿度不够时,需要雾状喷淋。抹灰完成后满挂玻璃纤维网,再使用加胶、掺极细砂并加入适量膨胀剂的抗裂砂浆抹面。之后才是界面剂、外墙腻子、外墙涂料,以及丝印标识信息。

这一套做下来,墙面才不只是“新”,而是更平整、更耐久,也更适合承载导视内容。

真正让车库好用的,是最后这些细节

车库改造最容易被忽略的,常常是最后10%的内容:车位线够不够清楚、转弯前能不能提前看到方向、灯光会不会有暗区、行人与车辆的判断是否轻松。

华景广场同步更新了交通设施和灯箱,并配置雷达感应物联网节能照明,包括条形灯、筒灯和T8智能灯。车辆来时亮、无人时节能,这不只是为了“看上去智能”,更是为了让地下空间在日常使用中更清楚、更安全,也更好维护。

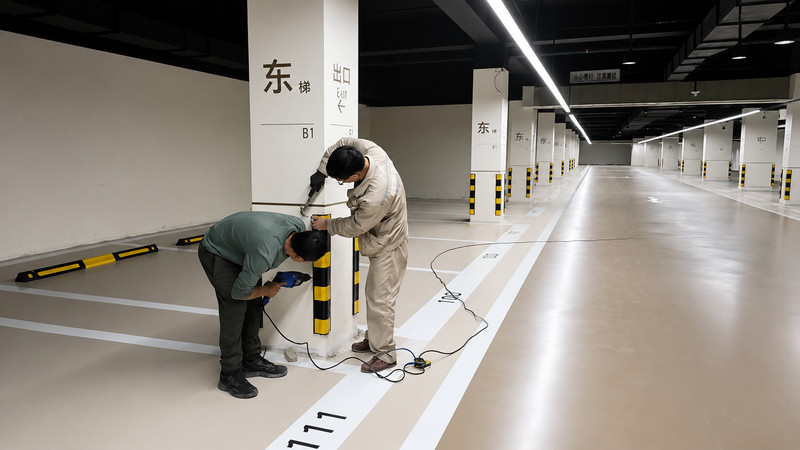

车库柱脚防撞设施安装及细节调整作业

车位划线采用聚氨酯划线漆,与地面体系协调;墙面丝印则承担方向、分区和信息提示。地坪、导视和灯光彼此配合,业主从驶入、转弯、停车到步行离开,整条动线才真正完整。

老车库改造,改的是地面,也是共识

华景广场这个项目的价值,不只在于用了金刚砂、环氧自流平和聚氨酯罩面,更在于它没有把停车场当成一个“凑合能用”的地下空间。

从业主集资,到业主与施工方共同讨论混凝土构造;从墙面铲除到砂浆重做;从坡道防滑到智能照明,每一项背后都是一个很朴素的想法:老车库也可以认真做,而且可以做得比很多新车库更有完成度。

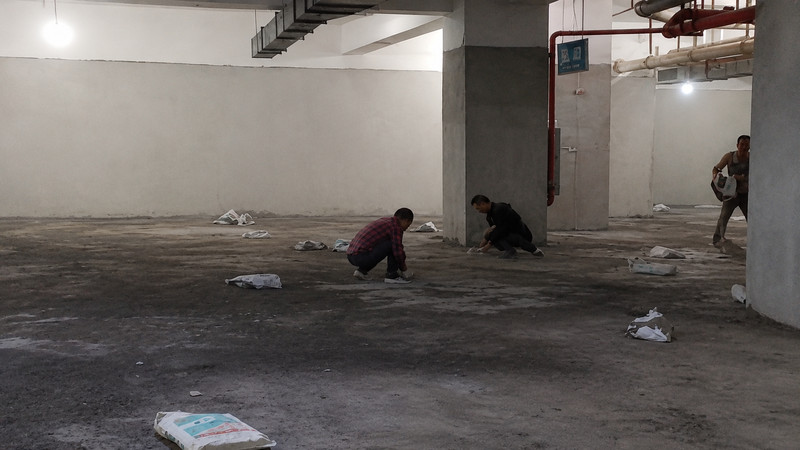

在对停车区域进行清洁保养作业

使用清洁工具对新完成的地坪表面进行细致处理

确保地面保持整洁、无杂物,为最终交付使用做好准备

对于停车场地坪改造来说,材料只是答案的一部分。真正重要的是,先把基础做扎实,再让地面、墙面、交通和照明共同服务于每天使用它的人。

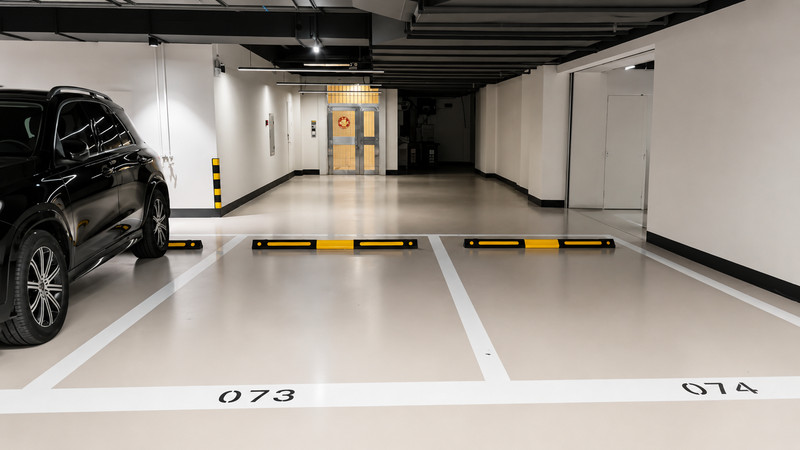

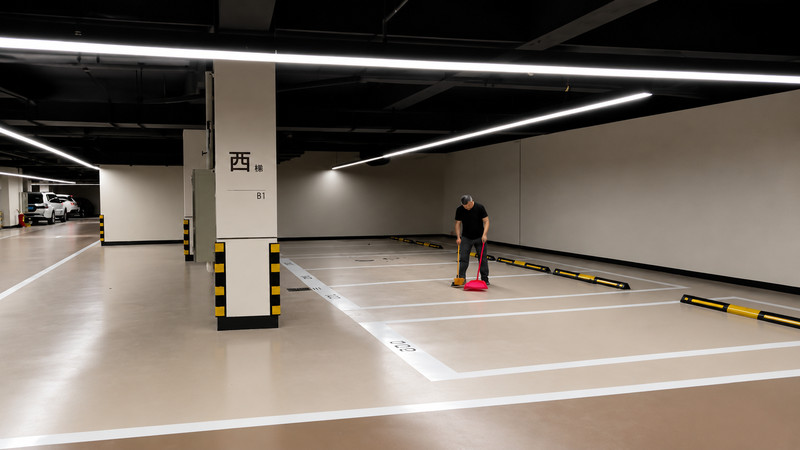

车位施工效果

最后

我们的工人兄弟们席地而坐,

用一份简单的盒饭填饱疲惫的身体;

而他们用匠心与汗水,

铺就客户脚下每一寸坚实平整的地面。
