对于普通厂房来说,地坪施工可能只是装修工程中的一个环节;但对于准备搬迁投产的机械加工企业而言,地坪什么时候完成,直接影响设备什么时候进场、产线什么时候安装,以及新工厂什么时候能够正式生产。
近日,深圳市倍特丽建材有限公司完成了深圳市振兴隆五金有限公司新厂房CNC机械加工车间环氧砂浆超耐磨地坪施工项目。
项目位于深圳市龙华区观澜街道牛湖片区。深圳市振兴隆五金有限公司成立于2009年,主要从事精密五金零件、自动化零件、工装夹治具及机械零部件加工,生产涉及CNC加工等典型机械制造场景。

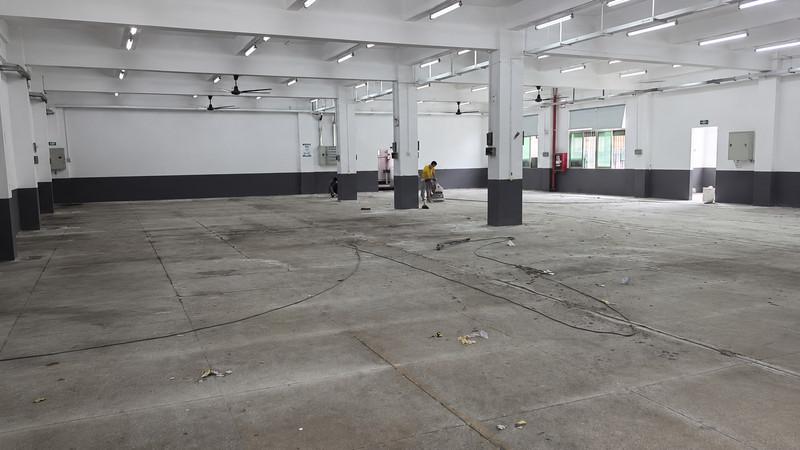

深圳市振兴隆五金新厂房基层处理前全貌
本次项目最大的特点,不只是对地坪性能要求高,更在于:留给地坪施工的时间只有6天。
客户正在进行工厂搬迁。新厂地坪完成后,很快就需要将隔壁原工厂的CNC设备、生产物料及相关设施陆续搬入。因此,地坪施工不仅要做好,更要按照生产搬迁节点准时完成。
一、CNC机械加工车间,为什么特别考验地坪?
CNC加工车间和普通仓库、办公室不同。数控加工中心、铣床、车床等设备长期运行,车间地面不仅承受设备荷载,还要面对人员走动、手推车和物料运输等持续磨损。
更重要的是,机械加工过程中还经常涉及切削液、润滑油及其他油性介质。如果地坪表面结构过于疏松,油污长期停留后容易向涂层甚至基层渗透,不仅影响车间整洁度,也会增加后续清洁和维护难度。
尤其当地面沾有切削液、油污时,过于光滑的地坪还可能增加人员行走时的滑倒风险。
因此,这类车间选地坪不能只看“颜色亮不亮”,真正需要解决的是几个长期使用问题:耐磨、抗压、防滑、防油污渗透、易清洁,以及长期使用后的维护成本。
倍特丽针对普通工业厂房的地坪选型中,也将机械加工区域的耐磨、耐油、防滑以及日常维护作为重要性能维度;对于长期接触润滑油等介质的区域,地坪需要尽可能减少油类渗透,并兼顾人员作业安全。
二、针对机械加工工况,采用环氧砂浆超耐磨防滑地坪体系
结合振兴隆五金新厂房未来的使用情况,本项目重点采用:环氧砂浆超耐磨防滑地坪体系。
相比单纯做薄涂环氧漆,砂浆型地坪并不是简单地“多刷几遍漆”,而是通过底层与砂浆增强层形成更完整的地坪结构,提高系统整体的机械强度和耐磨性能。

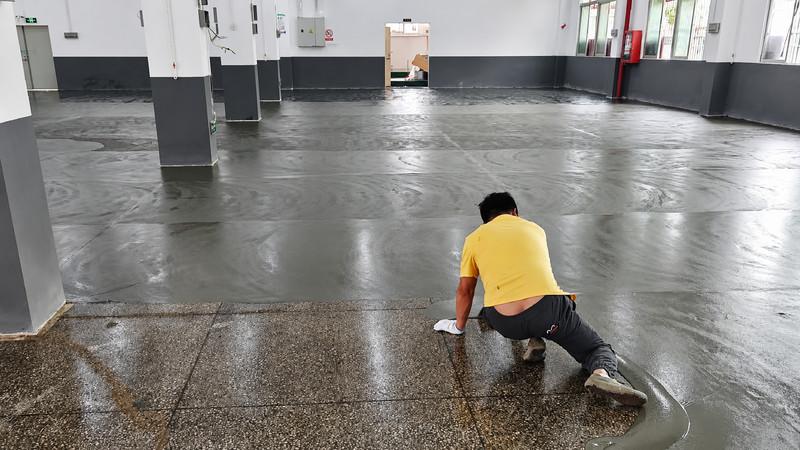

倍特丽施工师傅进行环氧砂浆地坪刮涂
其核心考虑主要有四个方面。
01|增强耐磨性能,应对机械加工车间长期使用
CNC加工车间设备密集,人员、物料车及生产物流长期在固定区域活动。尤其通道、设备周边以及上下料区域,更容易形成持续性磨损。
环氧砂浆增强层能够提升整个地坪体系的强度,使地面更适合机械加工车间这种具有持续使用强度的工业环境。
02|致密表面,减少油污向基层渗透
机械加工车间很难完全避免切削液和润滑油滴落。此次地坪施工重点之一,就是提升表面的致密性和完整性。
环氧树脂体系形成连续地坪表面,可以减少油污直接进入混凝土孔隙,使日常清洁更加方便。对于CNC车间而言,防油污不仅关系到美观,更直接影响车间5S管理以及后期地面的维护难度。
03|防滑处理,提高车间作业安全性
工业地坪并不是越光滑越好。特别是在机械加工区域,一旦地面存在切削液、水迹或者油污,人员行走时的安全风险会明显增加。
因此,本项目在兼顾清洁性的同时,对地坪表面进行针对性的防滑设计,通过合理控制表面纹理,使地坪兼顾:耐磨 + 防滑 + 易清洁。
倍特丽的工业防滑环氧体系同样强调耐磨、抗压、抗冲击以及防滑性能,以适应工业生产和物流活动较频繁的区域。
04|整体无缝,让机械加工车间更容易保持整洁
传统混凝土地面容易起砂、积灰,油污进入孔隙后也很难彻底清理。环氧树脂地坪完成后形成连续完整的表面,可以明显改善原有混凝土地面的起尘和难清洁问题。
对于正在升级新厂房的机械加工企业来说,这不仅是一次地面翻新,也是生产环境和现场管理水平的一次同步提升。

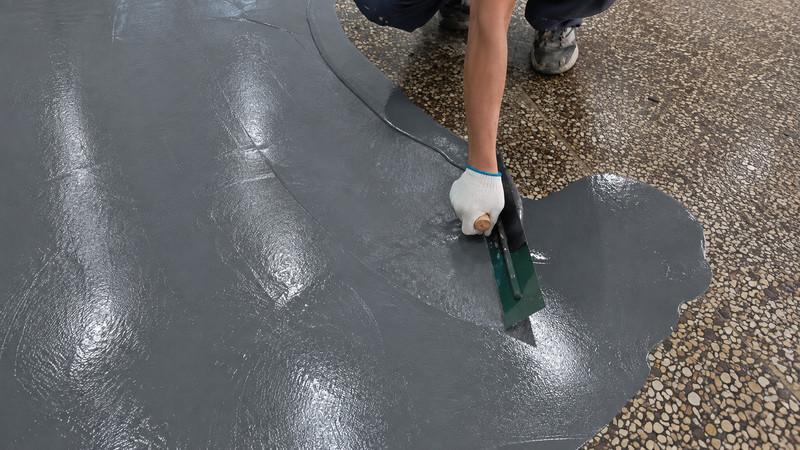

环氧地坪刮涂施工近景
三、从基层处理开始,把“耐用”做在看不见的位置
工业地坪最终好不好用,不能只看最后一遍面漆。真正决定地坪使用稳定性的,往往是施工完成后看不到的基层处理和中间结构。
项目进场后,倍特丽施工团队首先对混凝土基层进行检查,并结合现场情况进行机械打磨、清理及局部处理。

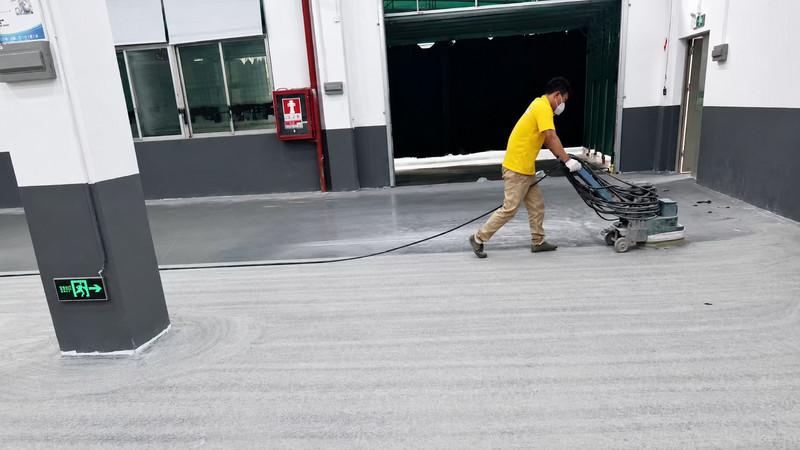

施工人员使用打磨机处理混凝土基层
基层处理:使用打磨机去除表面浮浆和松散层。
通过打磨去除基层表面的浮浆和松散层,让后续材料能够更稳定地与混凝土基层结合。随后按照环氧砂浆地坪施工工艺逐层完成:
基层处理 → 基面修补 → 环氧底涂 → 环氧砂浆增强层 → 表面精细处理 → 超耐磨防滑面层 → 交通通道划线 → 养护交付。
每一道工序都要为下一道工序创造条件。因为工业地坪不是单独依靠某一层材料工作的,而是基层、底涂、砂浆增强层和面层共同组成一个完整系统。

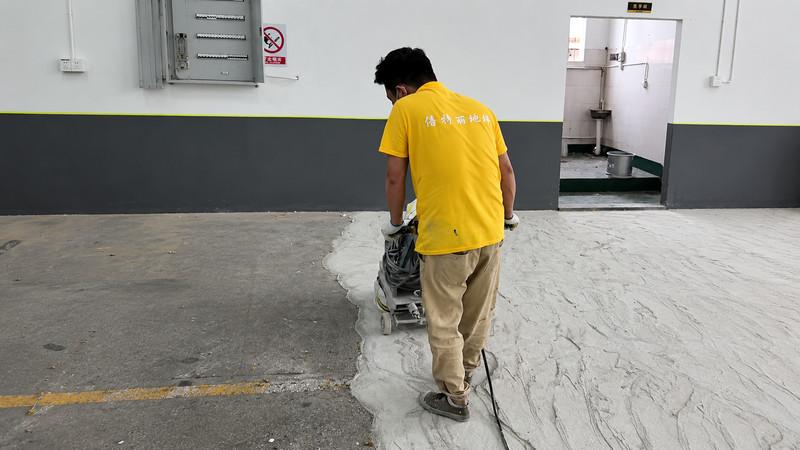

施工人员进行局部基层机械打磨
四、地坪完成后划设通道线,让生产物流更加清晰
此次工程除了完成大面积超耐磨防滑地坪外,还需要根据新厂房未来的设备和物流规划进行车间通道线施工。
对于CNC加工车间而言,地面颜色和通道线并不只是装饰。设备区域、人员通道、物料运输路线通过地面进行合理划分后,可以让整个车间的物流组织更加直观。
特别是在设备正式进场之前完成地坪和交通分区,可以减少设备安装完成后的二次施工干扰,也为后续车间5S管理打下基础。
五、只有6天:地坪施工必须配合客户搬厂节奏
相比常规项目,这次施工还有一个非常现实的难点:时间。
深圳市振兴隆五金有限公司正在进行厂房搬迁。新工厂地坪完成后,原有工厂的CNC设备及生产物资就要开始向新厂转移,因此地坪施工工期直接关联整个企业的搬迁计划。
客户给出的施工窗口只有6天。这意味着施工团队不仅需要控制工程质量,还需要合理安排基层处理、材料施工、工序衔接、固化养护以及通道划线等环节。
对于工业项目来说,真正有价值的施工方案,不是单纯追求“施工快”,而是:在满足材料固化和施工工艺要求的前提下,把各道工序合理穿插,把有限的停工时间充分利用起来。
最终,倍特丽施工团队按照既定节点推进项目,为客户后续设备搬迁和新厂投产争取了宝贵时间。

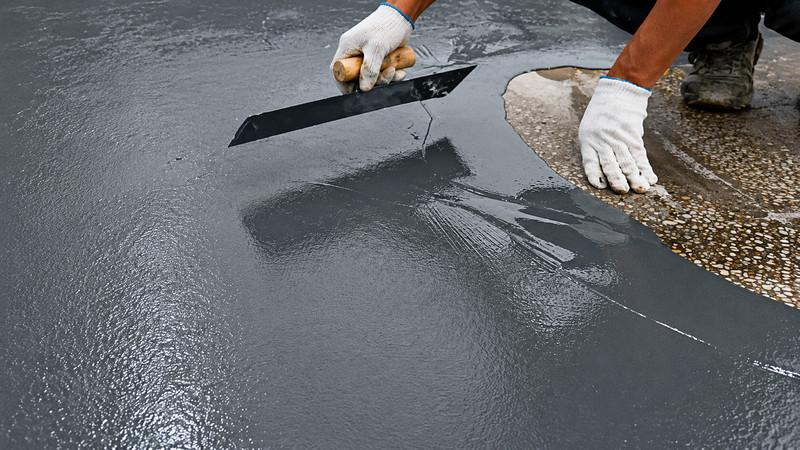

地坪刮涂施工特写
