位于汕尾市海丰县黄羌镇东坑村的500千伏变电站苏南开关站工程,室内地坪选用倍特丽品牌水泥自流平材料,设计施工厚度为3—5mm,颜色为淡灰色。

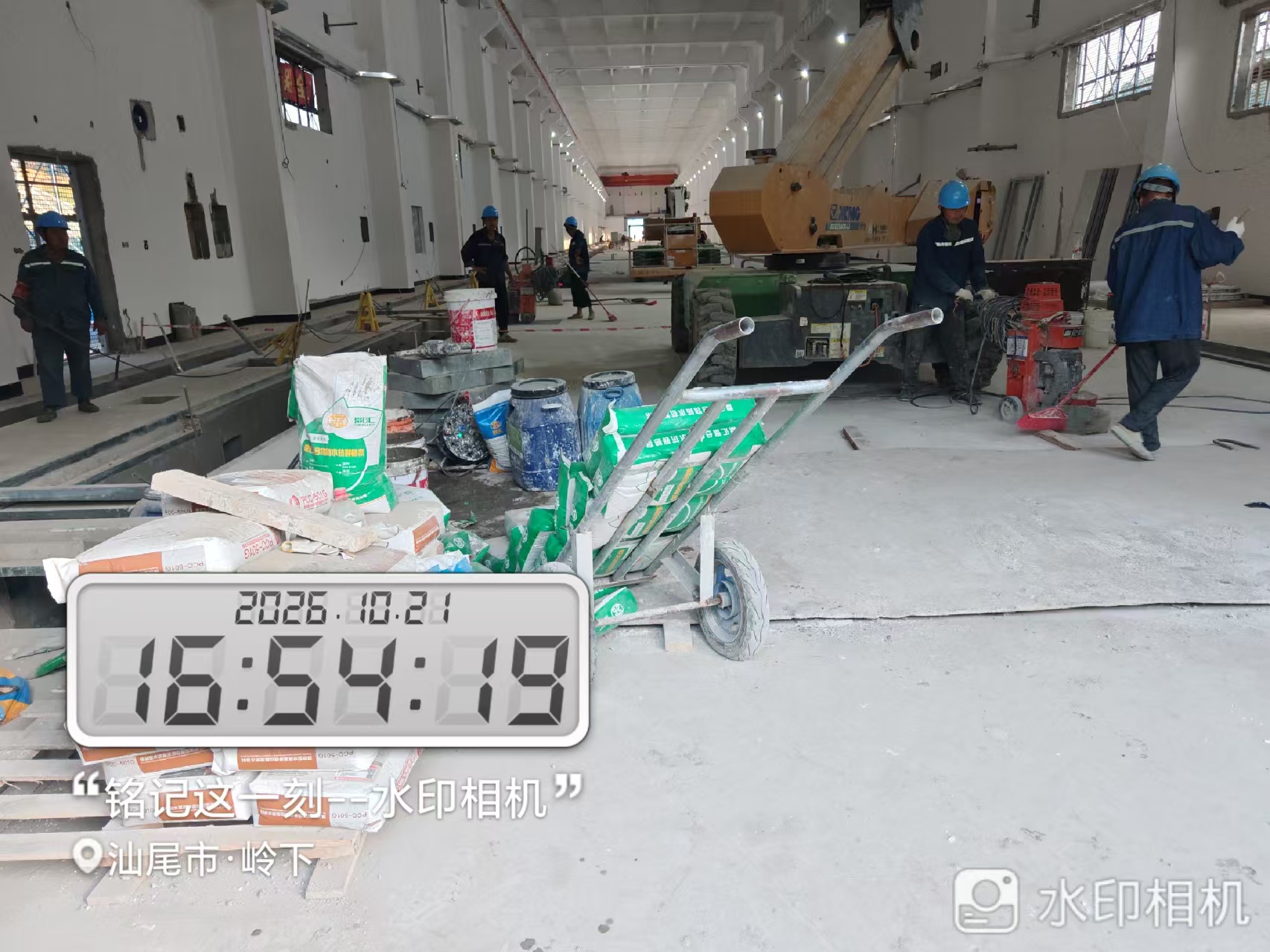

本项目地坪工艺包括基层打磨、两道界面剂处理、自流平浆料摊铺及表面养护。现场照片记录了室内施工作业、材料堆放和地面准备情况。

先处理基层,再铺自流平面层
本项目将基层处理分为两个阶段。第一阶段进行整体打磨和清扫,随后滚涂或批刮水泥自流平界面剂。
第二阶段再次清扫,对局部位置进行打磨和缝隙处理,再批刮或滚涂界面剂。面层施工前,先把打磨、清理和局部处理做完整,是这套工艺的基本要求。

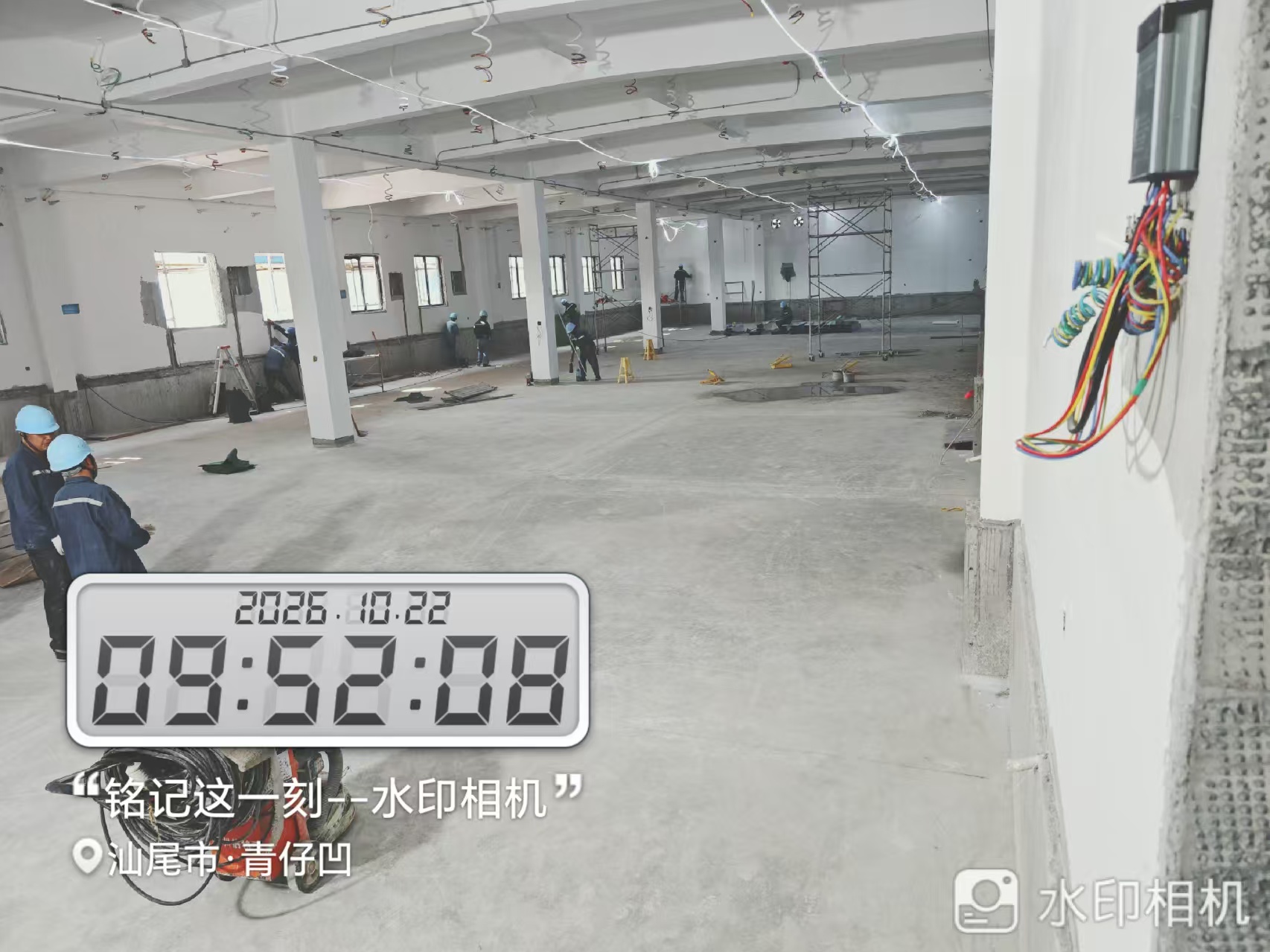

室内还有设备安装和材料转运等作业,地坪施工需与其他工序错开,做好作业区域和已处理地面的保护。

按3—5mm要求摊铺水泥自流平
基面处理完成后,将搅拌好的商用型自流平水泥浆料倒在基面上,用长柄刮板或镘刀摊平,按3—5mm厚度要求施工。
项目工艺说明给出的浆料流展自平时间为20分钟以内。搅拌、送料和摊铺需要连续安排,避免浆料拌好后长时间放置。实际可操作时间随环境温度变化,应按所用材料说明控制。
这次采用的是水泥基自流平地坪,施工重点落在基层准备、厚度控制和面层摊铺上。

面层施工后做好养护与保护
按项目工艺说明,在23℃条件下,3—5mm厚面层约3小时后可上人;待24小时后,滚涂配套亮光蜡水,涂布至均匀。现场执行时,还需结合材料状态和温度条件安排。
可上人时间与重载设备通行时间应分开考虑,不能将初步上人作为全面开放作业的依据。后续设备进场和其他施工,也需做好地面保护。
此次汕尾海丰苏南开关站工程采用倍特丽水泥自流平地坪方案,从基层处理到面层养护,均有明确的工序要求。项目地坪后续交付按实际施工进度和验收安排推进。
